離岸風電作為重要的再生能源,是朝向環境永續的必經之路。
台電離岸一期風電工程開發地點位於彰化縣芳苑鄉西側海域約8公里處,面積約836公頃,相當於32座大安森林公園,是能源局離岸風場示範案之一,共設置21部風機總裝置容量為109.2 MW,於今(2021)年8月27日全部完成初始併聯,刻正進行試運轉及調校,待正式供電,1年平均可發出約3.6億度電,可供給近9萬家戶一年用電。
海事工程歷經艱辛 力抗疫情完成風機安裝
在動盪海上建置離岸風機,施工和維修技術比陸域風機艱難得多,風場基礎建設涉及風機系統、水下系統、電力設備、海事工程等,又例如海底電纜及光纖的佈設,以及引接至陸上變電站進而併入系統的穩定度分析等,都有技術上的困難。且離岸風電工程需配合海象,海上可施工時間約為4月至9月,可謂分秒必爭。此外,去(2020)年新冠疫情爆發,各國風電產業多因疫情衝擊,導致工程進度延宕。受到新冠疫情衝擊,策略與行動須隨之調整,台電積極應變及多方溝通,致力務實解決各種難題。

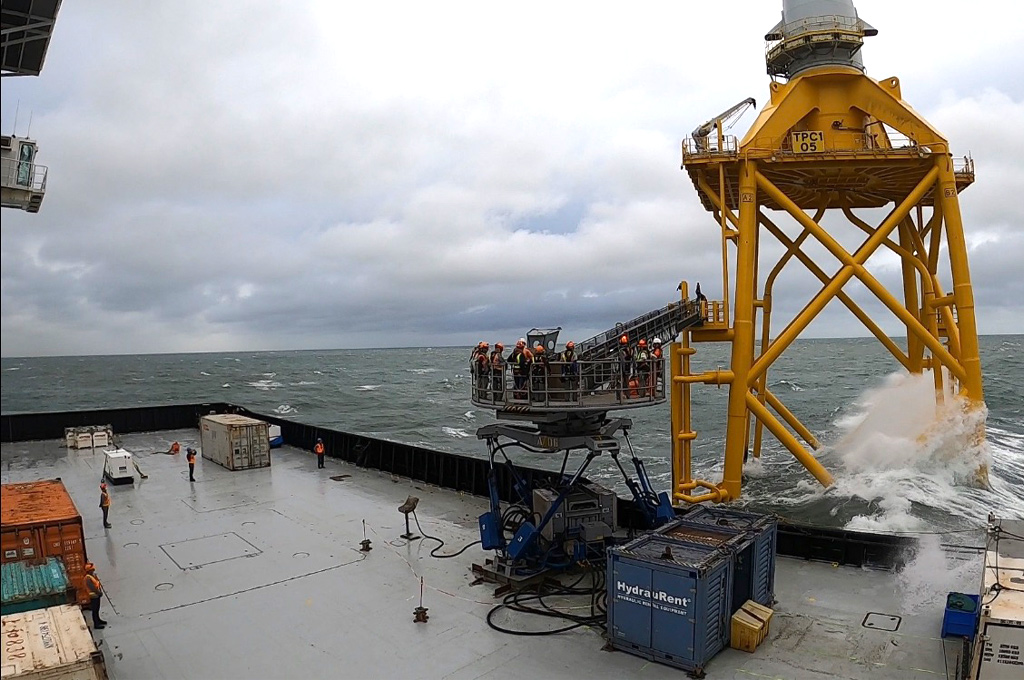

台電離岸一期風電工程自去年開始水下結構及風機安裝,即遭遇新冠肺炎疫情影響,致工作船抵台時間延遲,有利施工的時間也相對縮短;台電仍使命必達,在東北季風影響期間,為克服登塔作業因浪高限制無法進行作業之困難,從新加坡緊急引進動態補償式舷梯(Gangway),以確保技術人員可以順利登塔作業,並在去年底順利完成2部風機併聯發電。
一期風機全數併聯完成 待正式商轉加入綠電行列
21部風機先後在今年5月完成風機陣列海纜埋設,6月完成所有21部風機吊裝,並進行如螺栓鎖固、電纜接線、海纜連接、冷試俥、海纜加壓、熱試俥等試驗,至今全數達成初始併聯,接續進行試運轉及調校完成後,依能源局相關規定申請電業竣工查驗,後續配合能源局安排現勘查驗與審查程序,待換發電業執照後即可開始商轉。
發展再生能源是國際趨勢,國人對於離岸風電的期待也逐漸提升。台電離岸一期計畫鍛鍊了台電從陸地走向海洋的功力,過程中看見台電不斷精進、克服萬難,未來將緊密配合政府能源轉型政策,積極發展潔淨再生能源,邁向低碳電力,確保穩定供電,攜手共創環保永續家園。
(圖片來源:台灣電力公司提供)
(台灣電力公司廣告)
